Call Us: +18660761688    |    zhongmeigk@163.com
SUN-SAT, 8:00AM
中煤集团 - 湿喷机生产制造厂家
热销产品 联系我们

8:00am - 5:00pm

+18660761688

山东省济宁市开源路11号

详情页
首页  ≡   产品百科  ≡   混凝土湿喷机湿喷砼支护技术的操作方法

混凝土湿喷机湿喷砼支护技术的操作方法

发布时间: 2019-07-23      14 次浏览      标签:

混凝土湿喷机

湿喷砼

操作方法

混凝土湿喷机是将水泥、水和骨料按设计比例拌和均匀,用湿式喷浆机压送到喷头处,再在喷头上添加速凝剂并与风汇合后后喷出。

混凝土湿喷机湿喷砼支护技术的操作方法:

1、每次湿喷前应先将高压风打开,机器空转几分钟,将机器和管路中的残液和污物吹出,并检查转子料仓是否严密、管路是否畅通;当关闭主风阀时,系统风压显示在0.5MPa 以上时方可开机操作。 

2、用压缩空气或压力水将所有待喷面吹净,吹除待喷面上的松散杂质或尘埃;保证湿喷速度适当,以利于砼的压实。 

3、使喷嘴与受喷面间保持适当距离,湿喷角度尽可能接近90度,以便获得最大的压实力和最小的回弹;正确地掌握湿喷顺序,不使角隅处及钢筋背面出现蜂窝或砂囊。 

4、当开始或停止湿喷时,给湿喷机司机以信号,当料流不能从喷嘴均匀喷出时,也应通知湿喷机司机停止作业。  

5、及时清除受喷面上的砂囊或下垂的砼,以便重新湿喷;湿喷工作结束时,认真清洗喷嘴。 

6、待喷面的准备工作在修理损坏了的结构时,首先要清除掉松散物质,用压力水彻底冲洗,再将积水吹走。  

7、湿喷机的操作湿喷机的操作可影响回弹、砼的密实性和料流的均匀性。要正确地控制湿喷机的工作风压和保证喷嘴料流的均匀性。湿喷机处的工作风压应根据适宜的湿喷速度而进行调整,若工作风压过高,即湿喷速度过大,动能过大,使回弹增加,若工作风压过低,压实力小,影响砼强度,湿喷机的料流要均匀一致,以保证速凝剂在砼中均匀分布。 

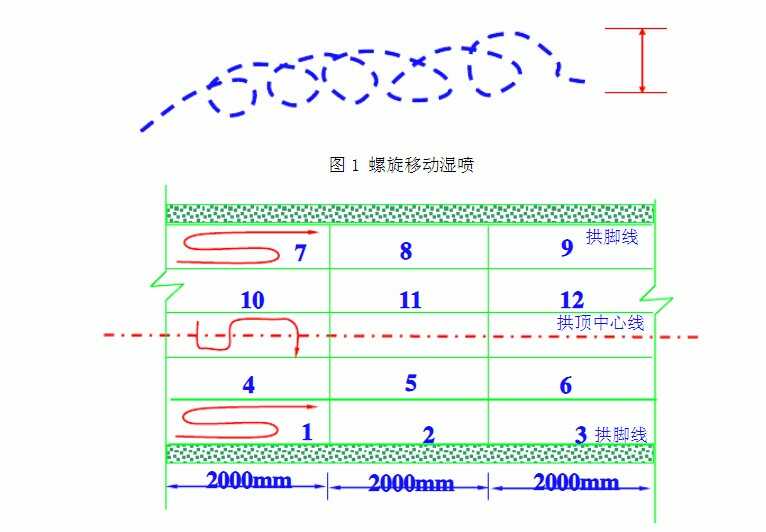

8、喷嘴的操作: 喷嘴与受喷面间的距离:喷嘴与受喷面的最佳距离一般为0.8~1m。喷头距受喷面太近时,压缩空气会将刚“粘”在受喷面上的砼拌和料吹走,使粗骨料的回弹率增大;湿喷角度:喷头应保持与受喷面垂直,若受喷面被格栅、钢筋网覆盖时,可将喷头稍加偏斜,但不宜小于70°。如果喷头与受喷面的角度过小时,会形成砼物料在工作面上的滚动,出现凸凹不平的波形喷面,增加了回弹率,影响了所喷砼的质量。在设有盲管的区段,必须正对盲管湿喷,使盲管后面形成透水空隙。在配有钢筋网片的岩面湿喷时,喷嘴应靠近受喷面,并与垂直方向有一个小角度,使钢筋后面的砼能湿喷得更加密实,防止钢筋后漏喷,以获得较好的包裹效果;在湿喷内部角隅时,应在两个受喷面夹角处,喷嘴沿角平分线方向进行喷敷,随着角隅已被填满成一个曲面后,再向两侧壁面逐渐延伸,然后,按与壁面成90°的角度进行喷敷,对外部角隅,可将喷嘴垂直地先对准一个受喷面喷敷,然后再喷敷角隅的另一侧。喷头运动方式是喷嘴指向一个地点的时间不应过久,因为这样会增加回弹并难于取得均匀的厚度,好的喷敷方法是横过砼面将喷嘴稳定而系统地做圆形或椭圆形移动,喷嘴有节奏地做一系列环形移动可形成均匀的产品和最少回弹,湿喷手所画的环形圈应为横向40~60cm,高15~20cm。 湿喷应分段、分部、分块,(湿喷时分段长度不超过6m,分部为先下后上,分块大小为2m×2),喷头应作连续不断的螺旋状圆周运动,螺旋直径约为20~30m,后一圈压前一圈三分之一,湿喷路线应自上而下,呈“S”形运行,如图1所示。湿喷砼应先边墙、后拱部,砼湿喷走向如图所示

混凝土湿喷机

9、湿喷厚度:湿喷砼对墙部一次喷层厚可达10cm 以上,拱部一次喷层厚可达7cm。影响喷层厚度的主要因素是砼的坍落度,速凝剂的作用效果和气温。一般8 cm左右的坍落度可获得较厚的喷层,能保证砼在2min内凝结的效果较好,作业面的气温需在15℃以上。1  9 8 7 5 6 3 4  2 11 12  10 2000mm  2000mm  2000mm  拱脚线 拱顶中心线  拱脚线 D为20-30cm 。

10、分层湿喷对于新鲜湿喷砼,其抗拉强度和粘接强度都很低,一旦湿喷砼的自重大于其与受喷面的粘接强度时,即出现下垂及脱落,因此需要分层湿喷,前后层湿喷的间隔时间为2~4小时,一次湿喷厚度以湿喷砼不滑移,不坠落为度。  

11、表面整修湿喷面自然整平,不论从结构强度和耐久性方面来讲,都是可取的,进一步追加整修往往是有害的,它能损害湿喷砼与钢筋之间或湿喷砼与底部材料之间的粘结,且在砼内部产生裂缝,然而,湿喷面自然整平过于粗糙,要求表面光滑和外形美观的地方,必须使用特殊的整平方法,即在砼初凝后(即湿喷后15~20分钟)用刮刀将模板或基线以外多余的材料刮掉,然后再用喷浆或抹灰浆找平。在喷敷最后一层砼时,湿喷手常常借助导线和导板取得一致的断面。另一控制厚度均匀的方法是先喷筑一些砼条,然后在他们之间喷至适当厚度,这些条要先硬结,随后在条带中间区域用新鲜砼填充,硬结的条带作为抹平时的导轨。      

12、湿喷砼的养护(内部养护除外):湿喷砼终凝两小时后,应喷水养护,养护时间不少于28昼夜。


混凝土湿喷机

导 航 | nav
在线客服
在线客服
18660761688
18660761688
返回顶部
返回顶部
